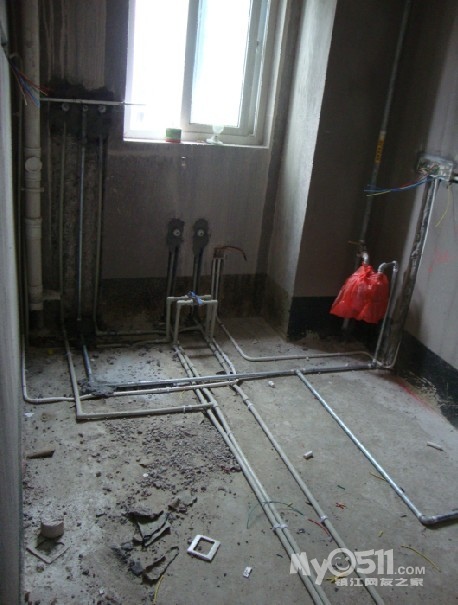

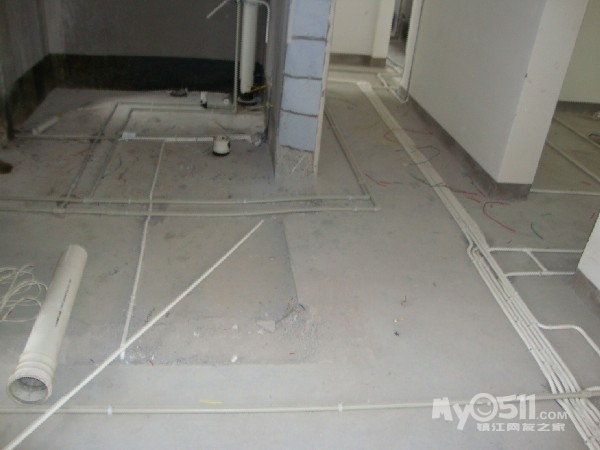

快进~~~~~~~~~~~水电结束啦,验收合格,哈哈!~这里一定要好好表扬下我们家的苏师傅,不愧是乙品最好的水电班组,人特好做事干净利落,虽然有点迂,但正是师傅负责任的表现呢,

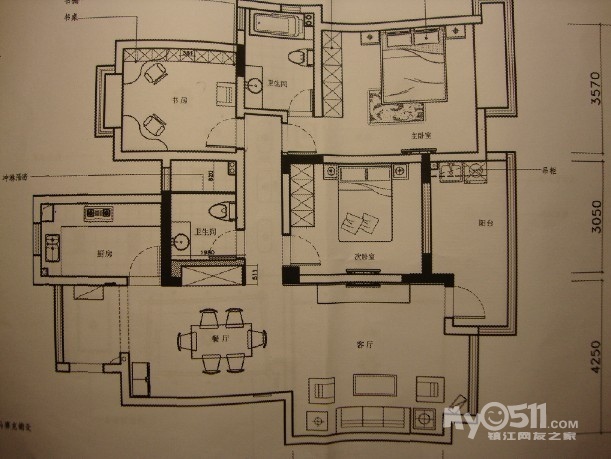

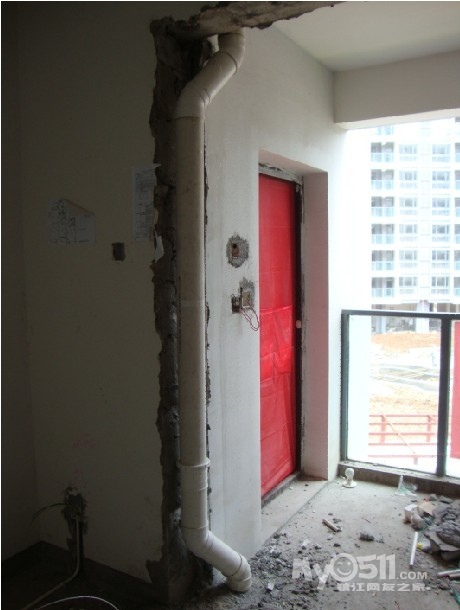

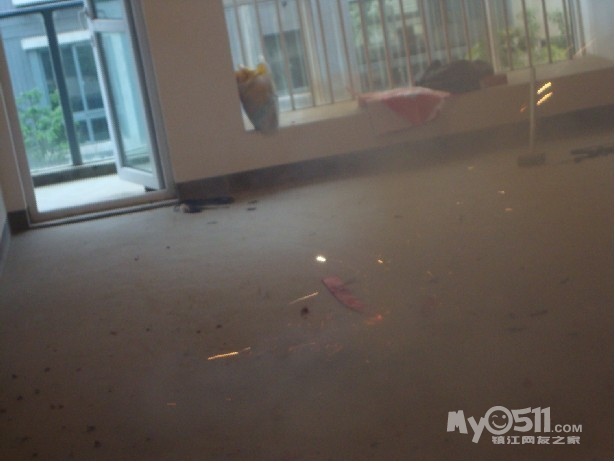

入户花园落雨管改造

附:水电工程的验收检查主要有施工过程中检查和交工检查。
一、施工过程中检查
对于那些如果施工不合格,将会对整个过程产生严重影响的工序,做完后一定要进行检查。如厨房和卫生间的防水、地面暗埋的水电管路,若地砖施工完毕后发现防水不合格、电线管路不通、水暖管道不通或漏水,那只能重新返工。
二、交工检查

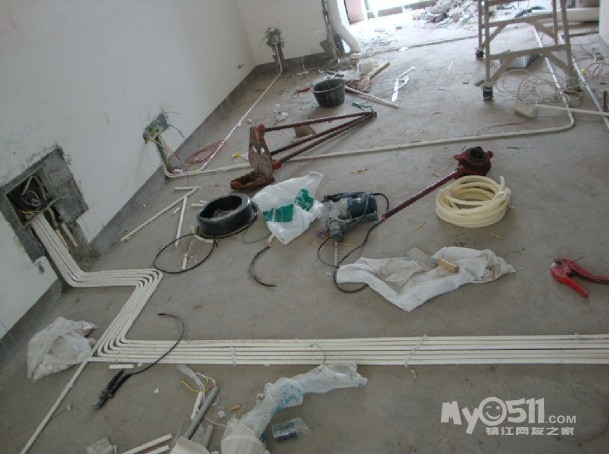

1、电线导管要畅通,用手来回抽导管内导线,应能抽动,以便以后能更换损坏的电线。
2、用电笔或插座检测器检查插座线序,必须是左零右火上地线。
3、用电笔检查开关线序,开关必须控制火线。
4、检查漏电保护器的试验按钮或用插座检测器检查漏电保护器,动作要灵活。
5、用绝缘电阻表检测各回路绝缘电阻值不小于0.5M欧姆。

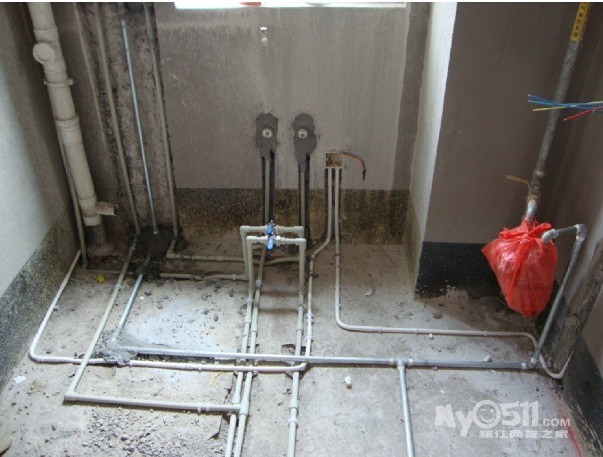

6、打开总阀门,手摸给排水管道接头处要严密、不漏水,排水要畅通。
验收检查合格后要注意保存好水电路施工图纸,并且要求图纸与实际要相互一致,因为图纸是将来进行维修的依据,但是现在绝大多数业主都忽略这一点。(乙品公司这里做的不错,验收时有专人过来拍照,说装修结束后会刻录成光盘给业主,比较规范,呵呵)
装修进场的要点
1、 现在每家每户都有配电箱,配电箱内有电源总断路器,它具有过载短路保护、漏电保护等功能,如果施工过程中发生漏电事故,断路器会自动检测和反应,切断电源,其漏电动作电流应不大于30mA,如果自己没有工具也应当提醒施工队自行检测,因为事关他们的人身安全。
2、 我们可以随身带一把小锤或者铁制打火机,轻轻敲击水泥墙壁,可以检验其是否有空鼓,如果房子本身墙壁就存在质量问题要尽快找到开发商填补空鼓,以免装修后墙面开裂,且分不清责任。
3、 装修材料进场要确定进场材料的品名、规格是否与购买时的一致,供货商应提供产品质保书或检验报告,材料进场后应进行验收,合格后方可施工,注意查验材料中是否混有国家明令禁止和淘汰的产品。
4、 在黄霉季节,要注意水泥超过出厂期三个月就不能用了,而且不同品种、标号的水泥也不能混用。
装修水电验收要点

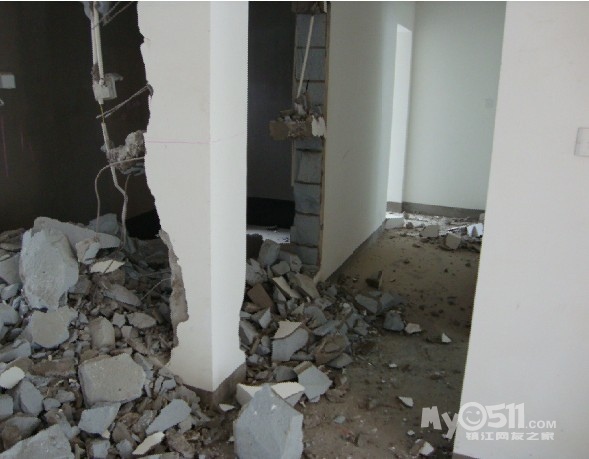

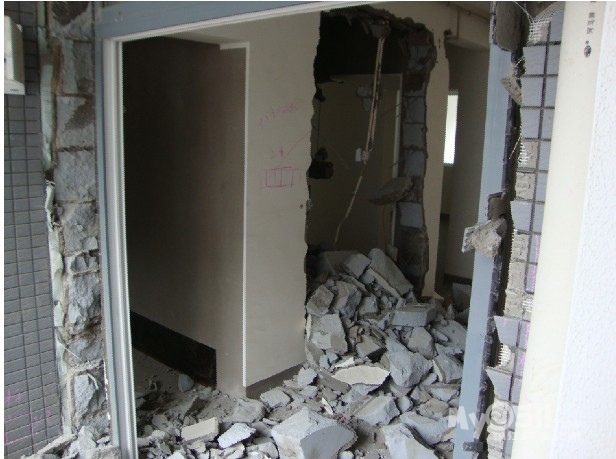

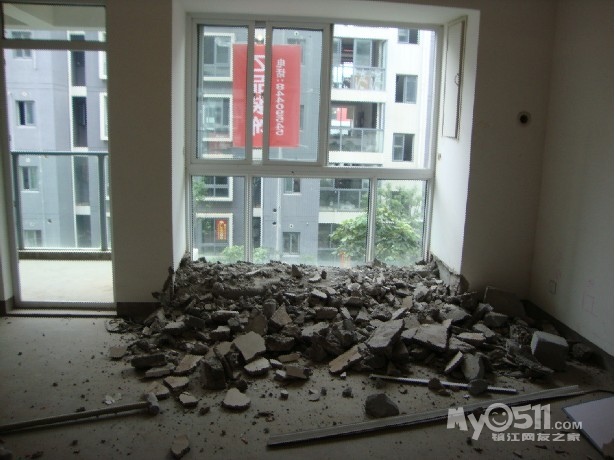

5、装修施工首先必须确保建筑物原由安全性和整体性,不能改变建筑物原有的承重结构,也不能破坏建筑物的外立面。所以出于对自己和对大家的安全考虑还是少去动承重墙和外墙的脑筋为妙。
6、 煤气测试是水电验收一个比较重要的环节,因为装修过程中用锯、用钻可能就会产生不少小火星,如果遇到煤气瓦斯后果不堪设想,所以一定不能忽视。
7、 在装修时还要注意如果电线与燃气管、水管如果在同一平面内距离应大于100mm,不同平面应大于50mm;屋内所有的电气开关、插座与燃气管之间距离都应当不小于150mm。电源离燃气管、水管不能太近是为了防止万一发生燃气泄露或水管渗漏而导致爆炸和触电事故。
8、 要检查接地保护,导线间和导线对地间的绝缘电阻值应大于0.5MΩ,这个可以让装潢公司给你带只欧姆表来测,接地保护很重要,如果导线没有接地,使用时会频频发生跳闸,严重时甚至会烧毁电器。
9、 室内布线应当穿管铺设,各种强、弱电的导线均不得在吊平顶内出现裸露。因为电线老化后可能产生电火花,保护得不理想的吊顶上还经常性地有老鼠,有时会咬破电线的绝缘皮,容易引起火灾。
10、 电线管内导线总截面积不应超过管内截面积的40%,管 内不能有接头和扭结。否则日后居住的时候一旦电线出现问题需要检修,会发现电线多了抽不出来,要想维修只有将墙壁凿开,地砖挖开才能进行。
11、强电弱电不能穿在同一根管子里,强电的电压高达220伏,一旦出现问题会烧毁弱电电路,更糟糕的还可能使一些弱电电器烧毁、带电,留下严重的安全隐患。
12、施工后一定要确保水管道畅通,必须进行加压打水实验,一定要保证在打水实验的时候无渗漏,打水实验的水压为0.6-0.8MPa,金 属及其复合管恒压10min,压力下降不应大于0.02 MPa,塑料管恒压1h,压力下降下降不应大于0.05 MPa。一般以半小时为标准,如果不会 看水压表可以让工人师傅教你。
13、 建议大家水管铺设,尽量不要从地上走,因为地面一般不是要铺设瓷砖就是要安装地板,一旦发生局部渗漏,要企开地板,挖开瓷砖才能检查,很不方便,也很不利于问题发现,所以建议还是从墙面和吊顶上走比较方便。
14、 给水管与燃气管之间应当平行铺设,距离应当大于50mm,交叉铺设距离应当大于10mm,防止水管渗水而逐渐导致燃气管生锈,影响人身安全。
15、热水管应在冷水管左侧,冷热水管间距应当大于30mm,防止冷热水管贴在一起影响热效应,一般可以用在两根水管钉一个木楔子的方法来解决。
16、插座导线应当使用不小于2.5mm2 电线,照明线路应当使用不小于1.5mm2 电线,空调线建议采用4mm2 的电线,只有用足够的线径才能够保证以后使用过程中能使用多个电器,不用为电线熔断而担心。所以在工人穿线的时候应当多留心。
17、暗盒一定要和面板配套,这是一个最基本的常识,问题是在实际操作过程中不少业主将开关买回来后才发现装不上,所以在这里特别提醒大家。
18、水电隐蔽工程验收合格后才可以进入下道工序施工,有一些施工队在业主验收水电之前就将一些电线管道封闭,这种行为是不允许的,作为业主有权要求验看。
19、水管验收时增压泵保持8公斤/mm2至少15分钟不掉泵就算合格。(据说我们家的检验了3个多小时,都一点不掉呢,哈哈)
